水性木器漆施工工艺及施工注意事项

发布日期:2018-08-29   作者:水性漆厂家   分享:

木器漆作为家具涂装最广泛涂料之一,在使用过程中,不仅要熟悉木器漆施工工艺,还要注意施工事项。
水性木器漆施工前准备:

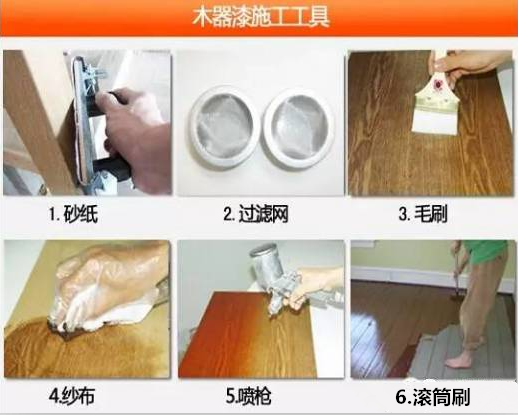

●工具的准备:包括毛刷、喷枪、空气动力设备、刮刀、碎布、滤网、砂纸等等。
●环境的检查:检查施工温湿度是否适宜、粉尘是否过大、排气通风等等。
●基材的检查和处理:包括基材的含水率≤14%、平整度、适宜的施工方式、表面的洁净度(是否残留胶水、污渍等)、木缝和接口的处理等等。
●产品的检查:所使用的水性木器漆是否够数量、品种是否正确、外观是否有异常等。
水性木器漆包括木器装修漆、家具漆和地板漆三大产品,水性木器漆、仅为半成品,必须经过一个施工过程、直到在基材上成膜并产生装饰效果后,才能打造出完美木质生活。

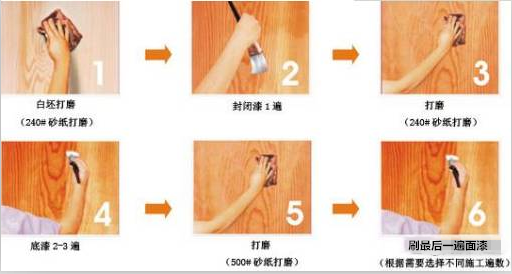

●施工工艺:基材处理——刮涂腻子(底材平整可免)——涂刷底漆——涂刷面漆。
●施工注意事项
1、基材处理:木质材料含水率高于12%,当手触摸有潮湿感是不能施工。木材基材必须干净、平整、上面不能留存油污、胶水等杂质,如有油污可用天那水等清除。
2、木工施工前的底材处理:采用万用底漆或清面底漆进行封闭,(底漆封闭前除去表面粉尘、污渍物,特别是胶水。然后进行施工)处理,再木工进场施工。
3、刮涂腻子:在处理好基材上,若表面粗糙则需刮涂1-3遍透明腻子,间隔2-3小时,刮涂均匀平整层间无需打磨、干透。刮涂腻子也可安排在木工施工前,也可安排在木工完工后。腻子无须稀释,一般应在一遍底漆后,刮涂较好。
4.涂刷底漆:涂刷2-3遍底漆间隔4-5小时,每遍干好后(具体视湿度及气候状况),用800#砂纸打磨,底漆用10-20%清水稀释。
5.涂刷面漆:涂刷2-3遍面漆,间隔4-5小时,每遍干好后用800#以上砂纸轻打磨。
6.有油性底漆:木材在涂刷水性漆前,对已涂刷过油性底漆时,需将油漆底打磨,一般采用360#砂纸打磨,除掉粉尘、方能涂刷水性底漆,否则将影响漆膜的附着力。
7.基材粗糙:进行施工涂刷底漆时,对于一部分比较粗糙的基材,应先用360-400#砂纸打磨基材,除掉打磨粉尘后,才能涂刷底漆,否则将影响以后的施工效果,对已进入木纹里的粉尘可采用毛刷清除或有湿度的干净毛巾、布把其吸出。
